Роз’яснення щодо ситуації з капітального ремонту спортивного залу (заміна підлоги) у ЗОШ №1

Відділом освіти, культури, охорони здоров’я та соціальної політики міської ради (далі – відділ освіти) виготовлено робочий проект «Капітальний ремонт спортзалу (заміна підлоги) Ланівецької загальноосвітньої школи І-ІІІ ступенів №1 імені Юрія Коваля вул. Шкільна 5, м. Ланівці Лановецького району, Тернопільської області” (згідно з наказом Міністерства регіонального розвитку, будівництва та житлово-комунального господарства України від 16.05.2011 № 45).

Відповідно до постанови Кабінету Міністрів України від 11.05.2011 № 560 проектна документація направлена у державну філію ДП «Укрдержбудекспертиза» у Тернопільській області, в результаті якої 16.08.2019 року затверджений експертний звіт та отримано позитивний висновок № 20-0297-19/1 (додається).




За результатами розгляду проектної документації встановлено, що зазначена кошторисна документація, яка враховує обсяги робіт, передбачені робочим проектом, складена відповідно до вимог ДСТУ Б Д.1.1-1:2013 «Правила визначення вартості будівництва» та розроблена з дотриманням вимог до об’єкту будівництва, його експлуатаційної безпеки та інженерного забезпечення та кошторисної частини проекту будівництва. Заявлена кошторисна вартість будівництва в поточних цінах становила 1494, 047 тис. грн., у т.ч. виготовлення проекту, експертизу, технічний нагляд тощо.

27 вересня 2019 року між відділом освіти та ТОВ «ІНТЕНСБУД» укладено Договір підряду № 604. Предметом договору є здійснення «Капітального ремонту спортивного залу (заміна підлоги) Лановецької загальноосвітньої школи І-ІІІ ступенів № 1 імені Юрія Коваля вул. Шкільна, 5 м. Ланівці, Лановецького району, Тернопільської області». Сума Договору становить 1 411 860,00 гривень. З них за рахунок державної субвенції – 1 037 000,00 гривень, із бюджету громади – 374 860, 00 гривень.

Для забезпечення належної якості виконання робіт, між відділом освіти та управлінням капітального будівництва Тернопільської обласної державної адміністрації укладено договір № 305 від 01 жовтня 2019 року на проведення технічного нагляду із капітального ремонту спортзалу (заміна підлоги) Лановецької загальноосвітньої школи І-ІІІ ступенів №1 імені Юрія Коваля, згідно якого виконавець (управління капітального будівництва Тернопільської ОДА) зобов’язаний здійснювати контроль за якістю та обсягом виконаних будівельно-монтажних робіт у відповідності з Порядком здійснення технічного нагляду під час будівництва об’єктів архітектури, затвердженим постановою Кабінету міністрів України від 11 липня 2007 року за № 903.

03 жовтня 2019 року Управління державної архітектурно-будівельної інспекції у Тернопільській області надало відділу освіти дозвіл на виконання будівельних робіт № ТП 112192762096 (додається).

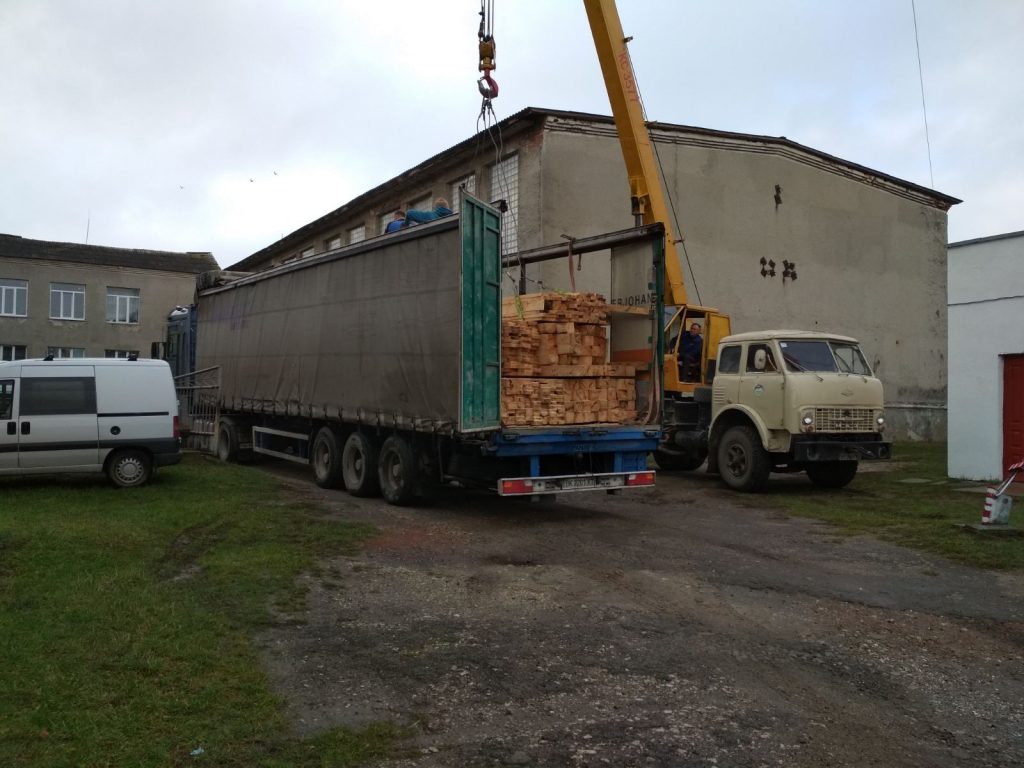

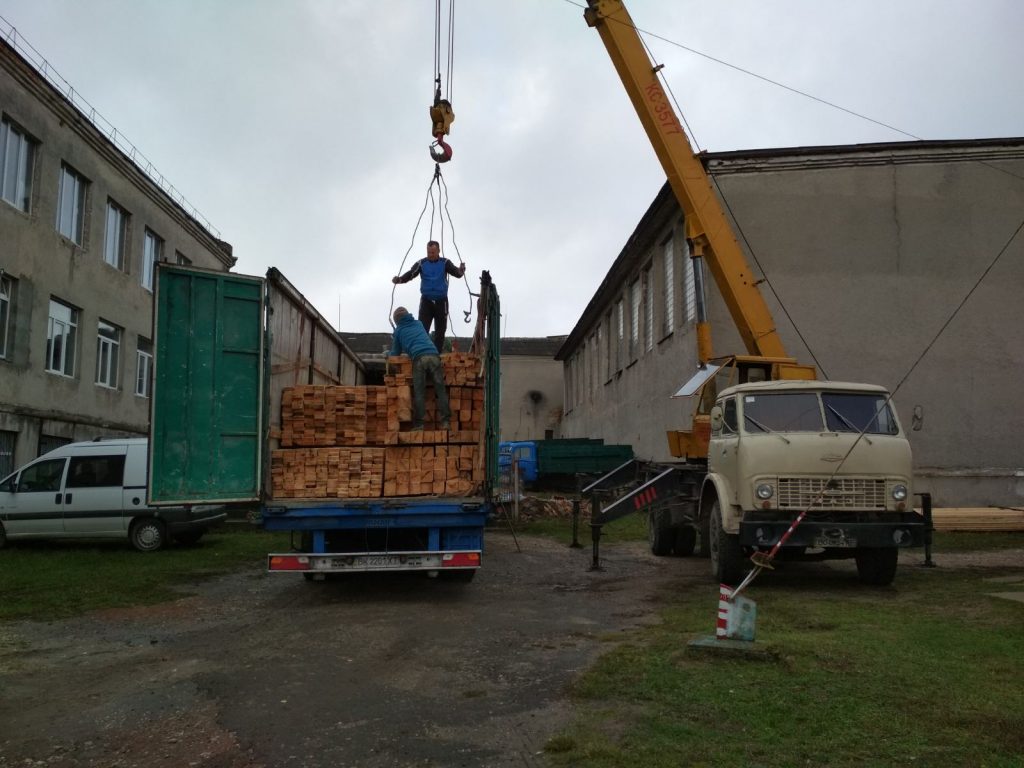

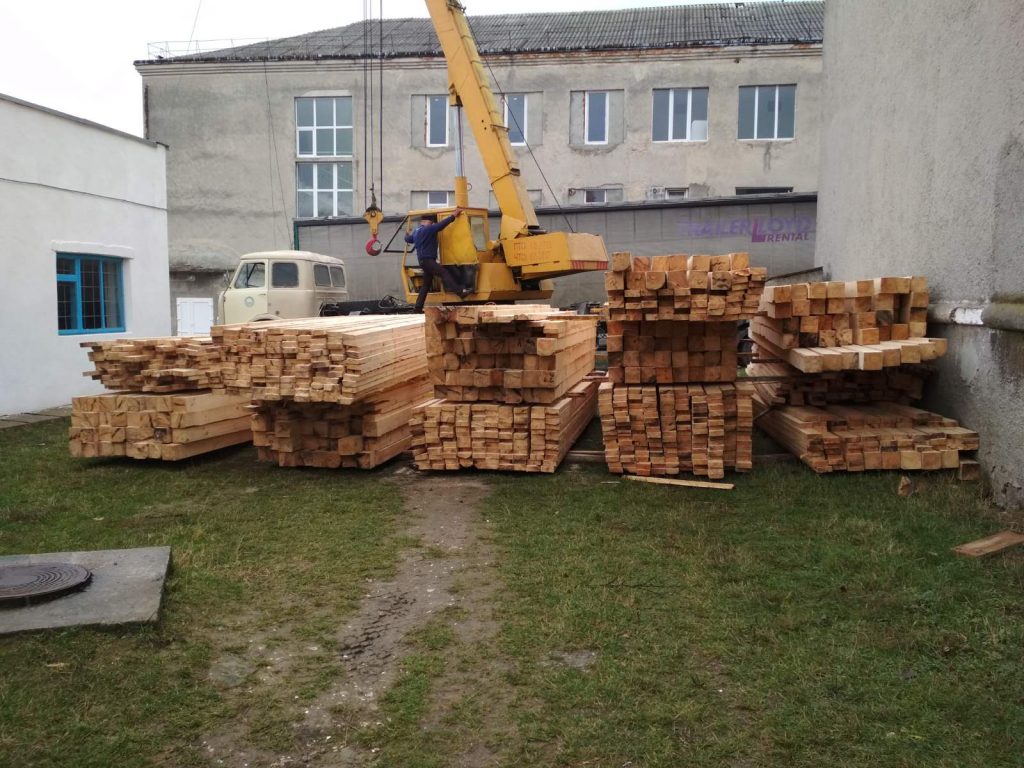

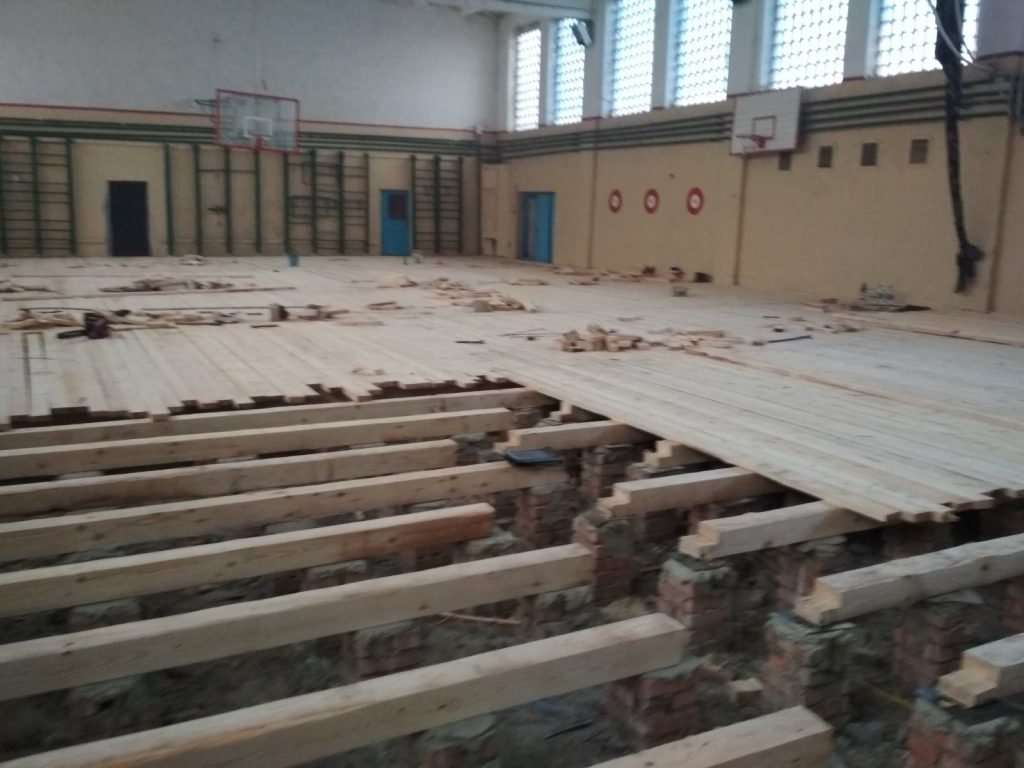

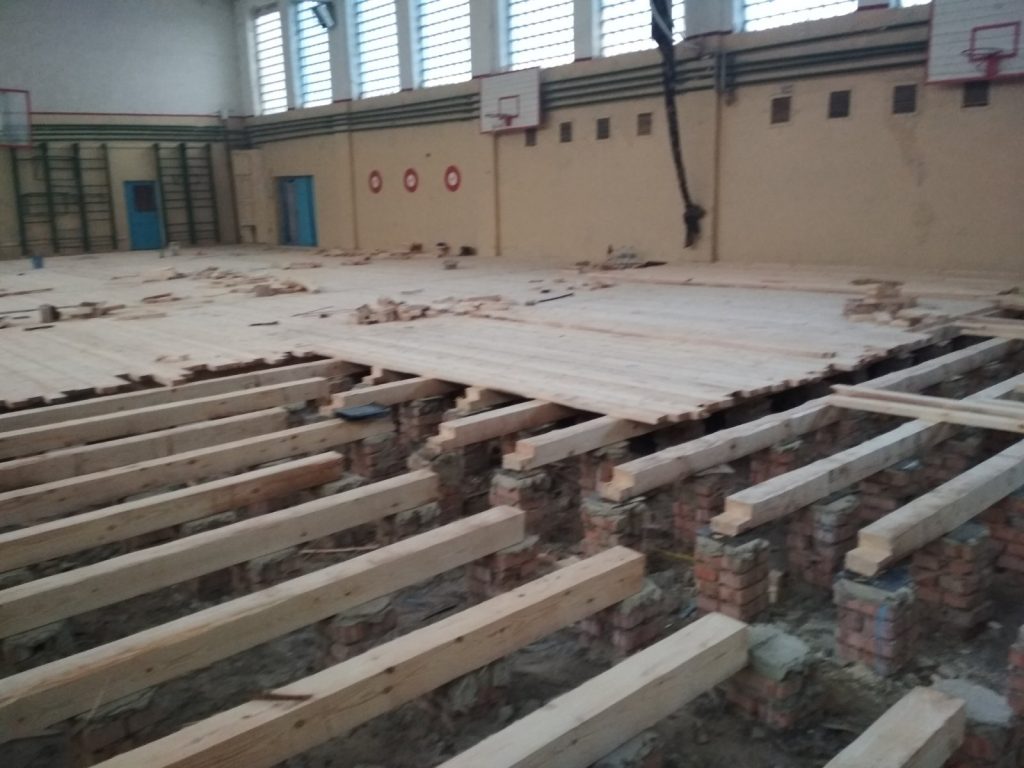

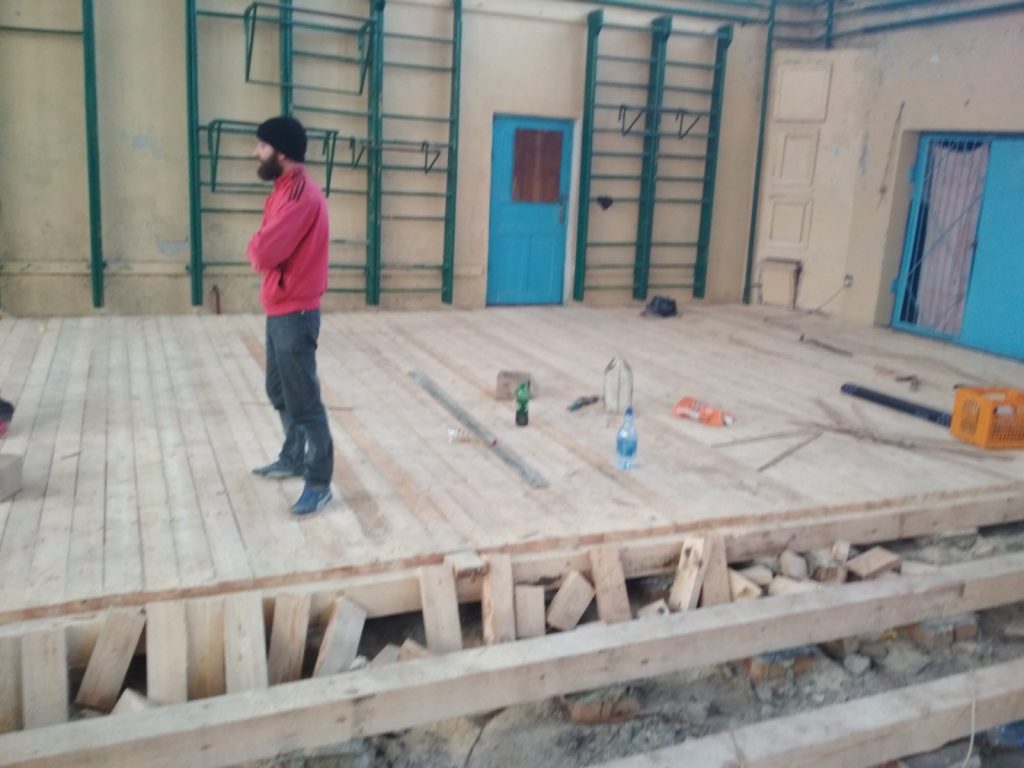

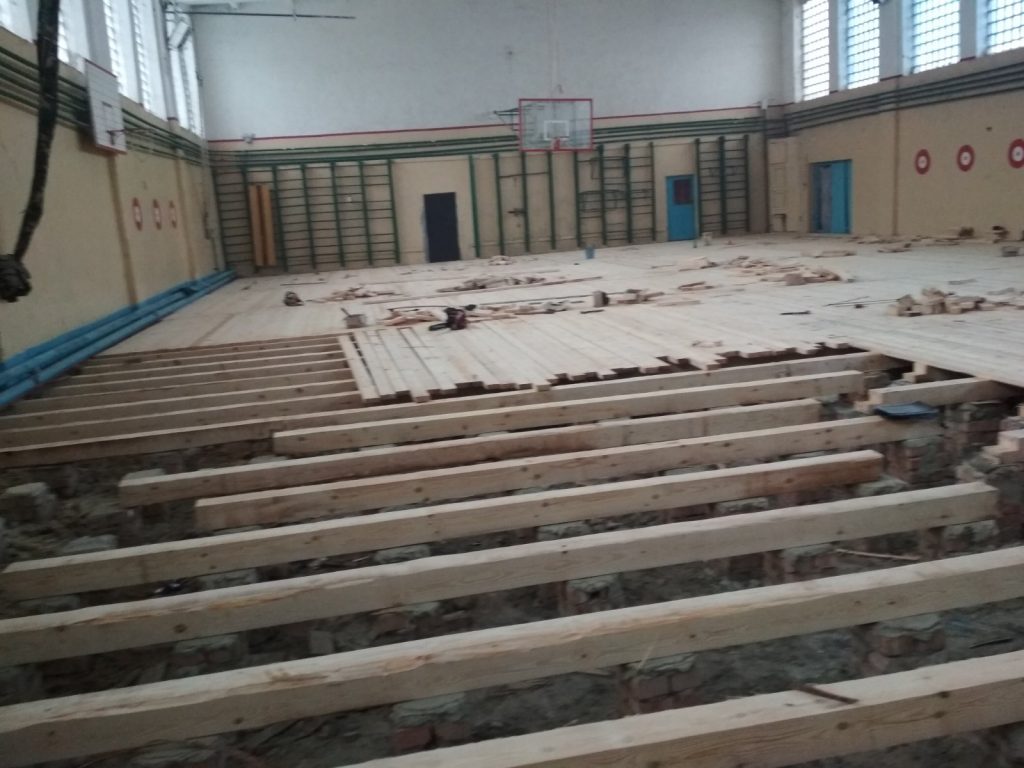

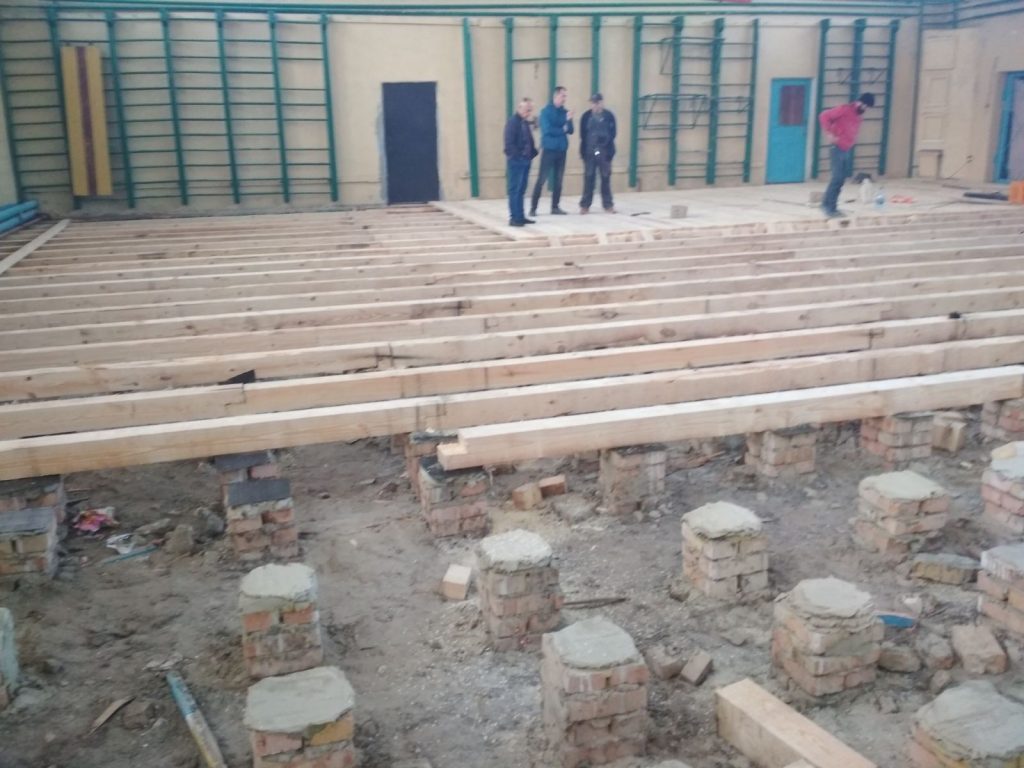

Після чого підрядною організацією розпочалися роботи, у ході яких було здійснено демонтаж старої підлоги, завезено дошку обрізну (фото додається) та здійснено її монтаж у листопаді 2018 року (фото додається).

Відповідно до звернення дирекції закладу освіти від 16 грудня 2019 року щодо використання підрядчиком неякісних матеріалів, відділом освіти направлено лист у ТзОВ «ІНТЕНСБУД» від 16.12.2019 № 709 (додається) щодо дефекту дерев’яних конструкцій.

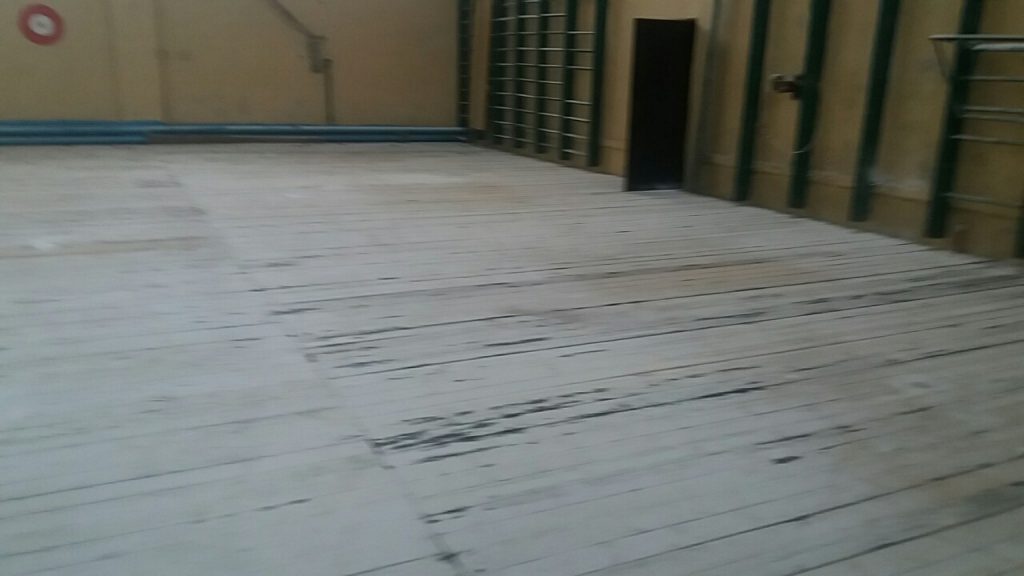

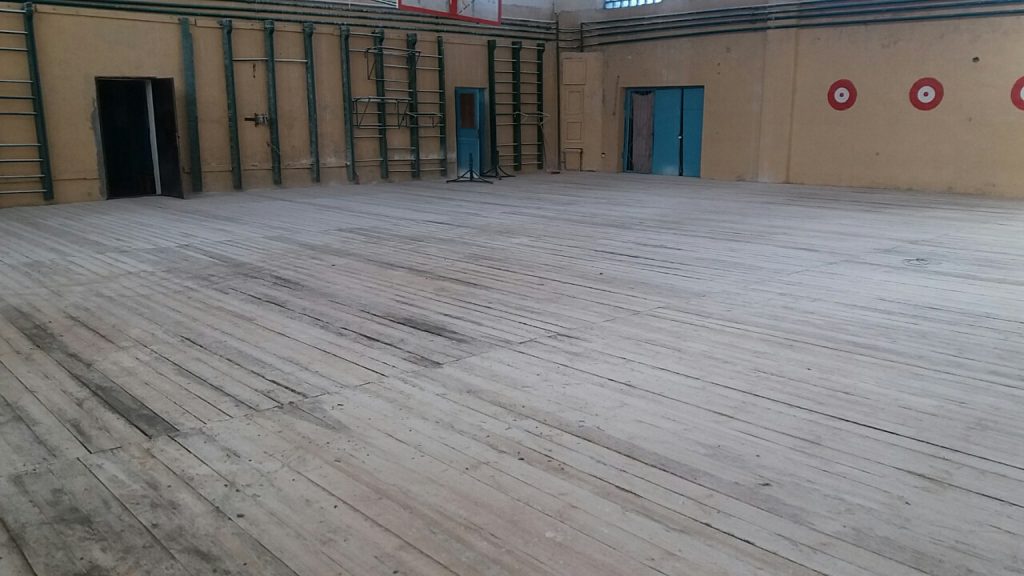

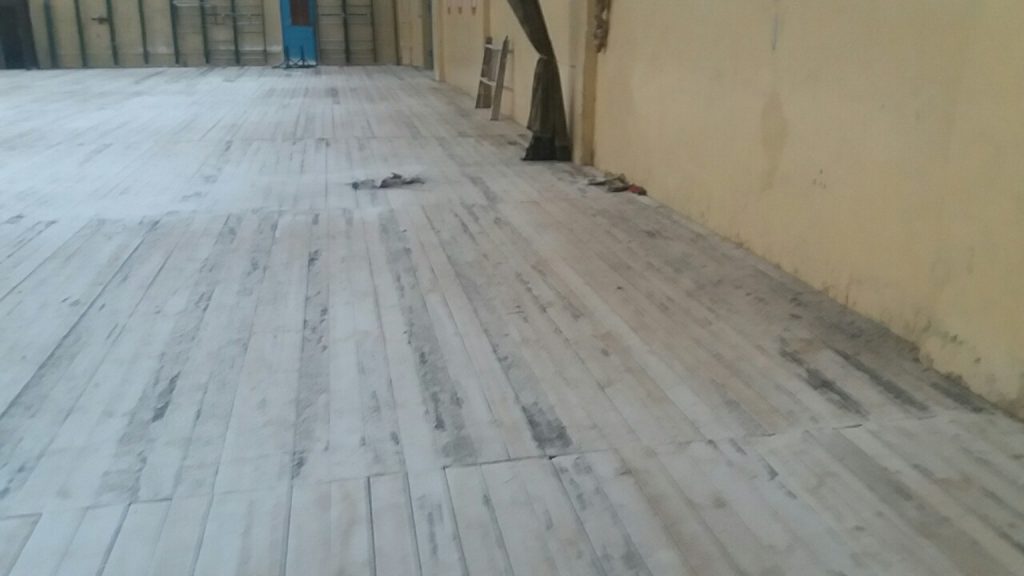

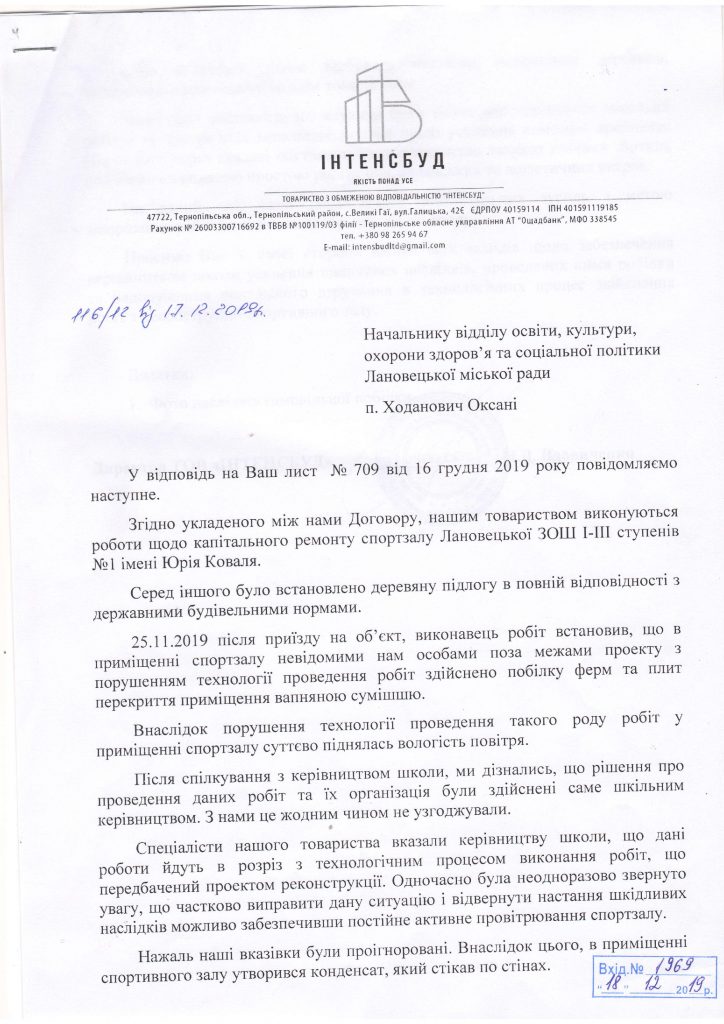

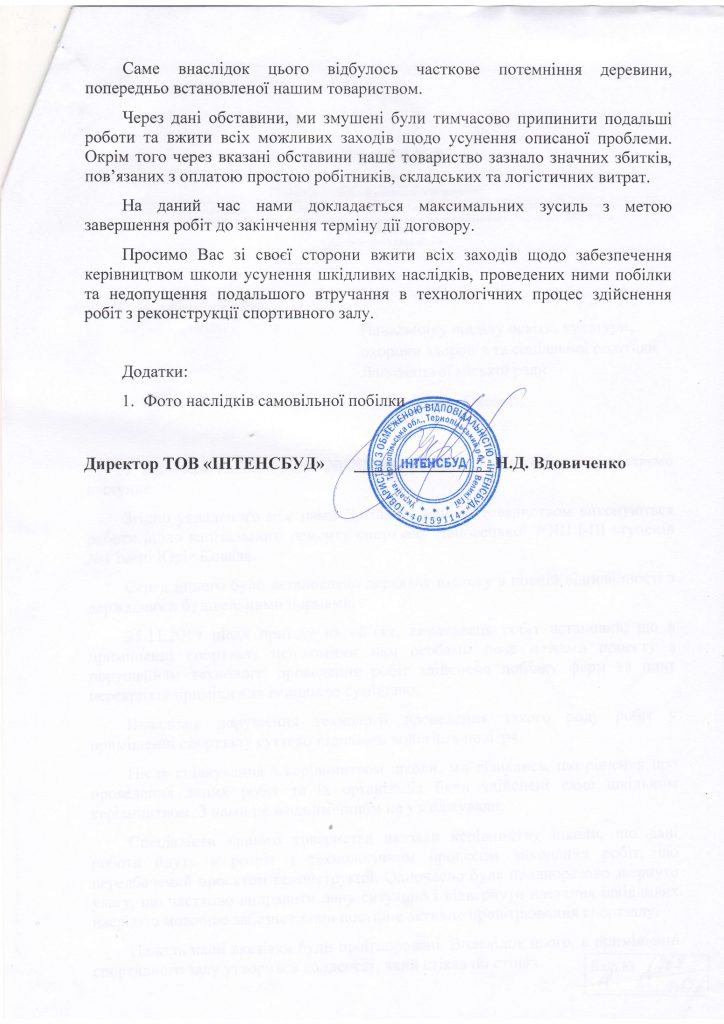

17 грудня 2019 року підрядчик надав відповідь, у якій було вказано на порушення під час проведення робіт із побілки спортзалу (відповідь та фото наслідків побілки додається).

У зв’язку із виникненням форс-мажорних обставин, що унеможливили повною мірою виконання зобов’язань до кінця 2019 року, Сторони внесли зміни до договору шляхом укладання додаткової угоди № 2 від 21 грудня 2019 року, якою внесено зміни до п.4.2. розділу 4 Договору та продовжено строк виконання робіт до 30 квітня 2020 року та продовжено строк дії Договору до 31 грудня 2020 року (відповідно до додаткової Угоди від 26 грудня 2019 року № 3). 26.12.2019 підрядчиком завезено та передано дирекції школи дошку паркетну та підкладку для зберігання (акт додається).

З метою недопущення шкідливих наслідків для здоров’я учнів школи та забезпечення якості виконуваних робіт, 02 січня відділ освіти повторно направив лист підрядчику із проханням вжити заходів щодо усунення недоліків (утворення потемніння дерев’яної підлоги) за власний кошт (додається).

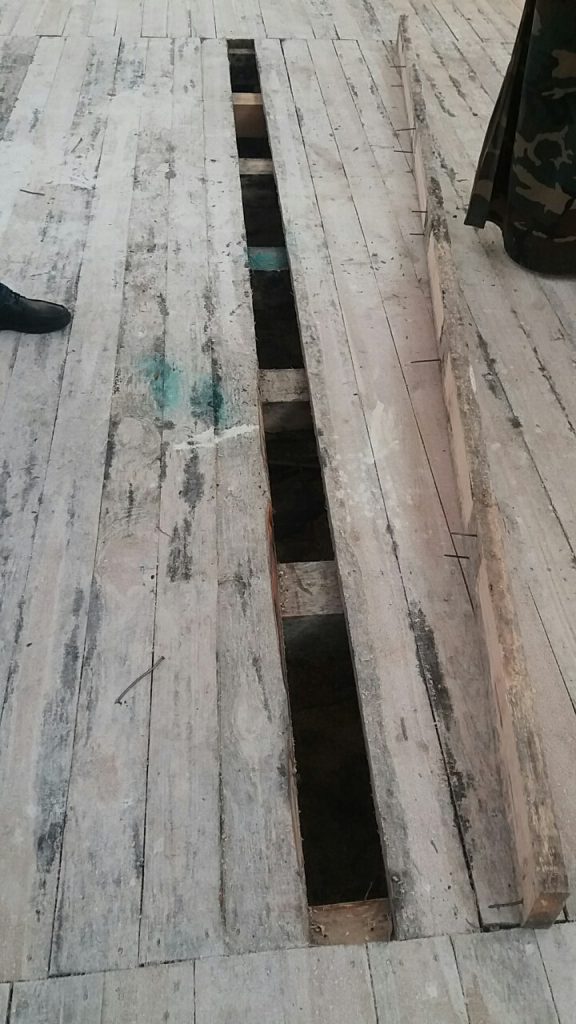

03 січня 2020 року у присутності дирекції школи дошка обрізна була демонтована та вивезена із закладу та передана на тимчасове зберігання із безоплатним усуненням наслідків надмірного зволоження (фото акту додається).

На даний час роботи щодо заміни підлоги у закладі освіти призупинено до усунення недоліків. Відділ освіти звернувся до ТзОВ «ІНТЕНСБУД» з вимогою у терміновому порядку здійснити демонтаж балок та заміни їх на такі, які відповідають всім нормам та стандартам за власний рахунок, замінити дошки на нові, із проведенням заміру їх вологості спеціальними засобами та провести заходи, спрямовані на визначення санітарного стану закладу освіти (додається).
